Prazo de entrega de projetos de engenharia: o que define o cronograma

· 16 min de leitura · 3,102 palavras
Prazo de entrega de projetos de engenharia: o que define o cronograma

Uma data de entrega definida antes de esclarecer o escopo e as interfaces entre disciplinas pode transmitir segurança sem representar um cronograma confiável. O prazo de entrega de projetos de engenharia depende da complexidade do trabalho, das especialidades envolvidas e da qualidade das informações disponíveis desde o início. Decisões e aprovações pendentes também afetam o avanço das etapas.

É compreensível que gestores precisem estabelecer datas ainda nas fases iniciais, quando alguns requisitos permanecem em definição. Sem visibilidade sobre dependências, responsabilidades e critérios de aceite, fica mais difícil antecipar impactos e distinguir um atraso pontual de um problema de coordenação.

Neste artigo, você vai entender quais variáveis influenciam a duração de cada etapa e como estruturar marcos verificáveis, responsabilidades e entregáveis para aumentar a previsibilidade. Também verá como o gerenciamento integrado e a compatibilização em BIM ajudam a coordenar interfaces entre disciplinas, identificar conflitos e dar visibilidade às decisões necessárias. O objetivo é transformar um prazo estimado em um cronograma consistente, alinhado ao escopo e ao fluxo de informações do projeto.

Principais Conclusões

  • Estruture o prazo de entrega de projetos de engenharia como uma sequência de etapas, revisões e aprovações, em vez de depender apenas de uma data final.
  • Identifique quais informações cada disciplina precisa receber para avançar e reduzir solicitações de esclarecimento e revisões.
  • Compare cronogramas observando marcos, responsáveis, dependências e pontos de controle, não apenas a previsão de conclusão.
  • Defina entradas, entregáveis e critérios de aceite para cada etapa, facilitando o acompanhamento e a atualização do cronograma.
  • Use a coordenação BIM e o gerenciamento integrado para dar visibilidade às interfaces entre projetos e às decisões que podem afetar as entregas.

Prazo de entrega de projetos de engenharia: por que não existe uma duração única

Uma data final, sozinha, não mostra o que precisa acontecer para o projeto avançar. O cronograma técnico depende do escopo, do nível de detalhamento, das disciplinas envolvidas e das informações disponíveis para iniciar e desenvolver cada etapa. Por isso, dois projetos de porte semelhante podem ter durações diferentes: um pode partir de requisitos definidos e decisões ágeis, enquanto outro ainda precisa esclarecer premissas e coordenar diversas interfaces.

O que significa prazo de entrega em um projeto de engenharia?

O prazo deve ser entendido como uma sequência acordada de atividades, marcos e entregáveis. O planejamento registra quando o trabalho começa, quais entregas parciais estão previstas, quando ocorrem coordenação e revisões e quais condições caracterizam a conclusão. Assim, é possível acompanhar o progresso e identificar dependências, em vez de avaliar o projeto apenas pela data final.

O aceite de cada entrega depende de critérios definidos previamente, como conteúdo esperado, nível de desenvolvimento e formato acordado. Uma etapa pode estar concluída tecnicamente, mas ainda depender de análise ou aprovação. Escopo, tempo e acompanhamento são dimensões relacionadas na gestão de projetos, como apresenta o conjunto de práticas em gestão de projetos.

Prazo previsto é uma estimativa baseada nas premissas do planejamento. Não é uma garantia independente do escopo, das informações e das decisões necessárias.

Também é importante separar o cronograma de desenvolvimento dos projetos do prazo de contratação e do cronograma de execução da obra. A entrega da documentação técnica não significa, por si só, que a contratação ou a execução já começou. São processos distintos, com etapas e dependências próprias.

Quais variáveis mudam a duração do projeto?

O porte influencia o volume de trabalho, mas não explica sozinho a duração. A complexidade técnica, o número de disciplinas, as interfaces entre elas e o nível de detalhamento solicitado alteram a sequência e o esforço de desenvolvimento. Em um projeto multidisciplinar, por exemplo, uma disciplina pode precisar de informações definidas por outra antes de concluir seus documentos.

A qualidade dos dados de entrada também pesa no cronograma. Bases incompletas ou requisitos indefinidos podem gerar pedidos de esclarecimento, ajustes e novas revisões. A disponibilidade dos responsáveis para tomar decisões e analisar entregas afeta o ritmo das aprovações. Registre esses fatores como premissas e atribua responsabilidades a quem deve fornecer informações ou aprovar cada etapa.

Algumas variáveis podem ser organizadas antecipadamente, como entregáveis, dependências, responsáveis e ciclos de revisão previstos. Outras dependem de decisões externas ao desenvolvimento técnico. Mudanças de escopo depois do início também podem exigir a revisão de atividades e marcos. Registrar essas condições torna o prazo de entrega de projetos de engenharia mais compreensível e permite tratar alterações com transparência, sem pressupor uma duração universal.

Como escopo, disciplinas e informações determinam o cronograma técnico

Com as etapas identificadas, o próximo passo é entender o que pode alterar sua duração. O escopo define quais entregas serão desenvolvidas e quais informações cada equipe precisa receber para avançar. Quando esses parâmetros ficam indefinidos, o cronograma pode acumular esclarecimentos, revisões e dependências não previstas. Estimar o prazo de entrega de projetos de engenharia exige, portanto, relacionar atividades técnicas às informações que as viabilizam.

Escopo e entregáveis: a base para estimar prazos

Antes de distribuir atividades no cronograma, delimite o trabalho. Identifique as disciplinas envolvidas, estabeleça limites de responsabilidade, defina o nível de desenvolvimento solicitado e especifique os formatos de entrega. Registre também quais documentos e informações serão fornecidos no início e quais serão produzidos durante o projeto.

Os critérios de aceite dão uma referência objetiva para avaliar cada entrega. Eles podem indicar o conteúdo esperado, o nível de detalhamento, quem fará a análise e quantas rodadas de revisão estão previstas. Sem esses parâmetros, comentários sucessivos podem reabrir decisões já tratadas ou ampliar o trabalho sem que o impacto nos marcos fique visível. Se o escopo mudar, reavalie atividades, dependências e datas associadas, em vez de manter o cronograma original sem ajustes.

Interfaces entre disciplinas e fluxo de informações

Em projetos multidisciplinares, as entregas se conectam. A arquitetura pode fornecer definições que orientam a estrutura, enquanto as instalações precisam coordenar seus percursos com elementos arquitetônicos e estruturais. Se uma informação necessária estiver pendente, a atividade dependente pode aguardar, avançar com uma premissa provisória ou exigir revisão posterior. Cada opção tem implicações diferentes para a sequência do trabalho.

Uma decisão tardia em uma disciplina pode deslocar as entregas que dependem dela e reduzir o tempo disponível para coordenação e revisão. Por isso, o cronograma deve mostrar quais informações são necessárias, quem responde por elas e quais atividades podem avançar enquanto uma definição está em aberto.

Elaboração, coordenação, compatibilização e validação são atividades relacionadas, mas distintas. A elaboração desenvolve os documentos de cada disciplina; a coordenação organiza interfaces e pendências; a compatibilização verifica conflitos entre soluções; e a validação avalia se os entregáveis atendem aos critérios acordados. Representá-las separadamente ajuda a localizar gargalos e evita confundir a conclusão de uma etapa com a aprovação de outra.

O BIM pode apoiar esse fluxo ao reunir informações e facilitar a coordenação entre disciplinas, mas não elimina a necessidade de decisões, revisões ou gestão de dependências. Para estruturar entregáveis, responsabilidades e interfaces, a coordenação de projetos BIM integra o planejamento técnico ao acompanhamento das entregas.

Como comparar cronogramas e abordagens de desenvolvimento de projetos

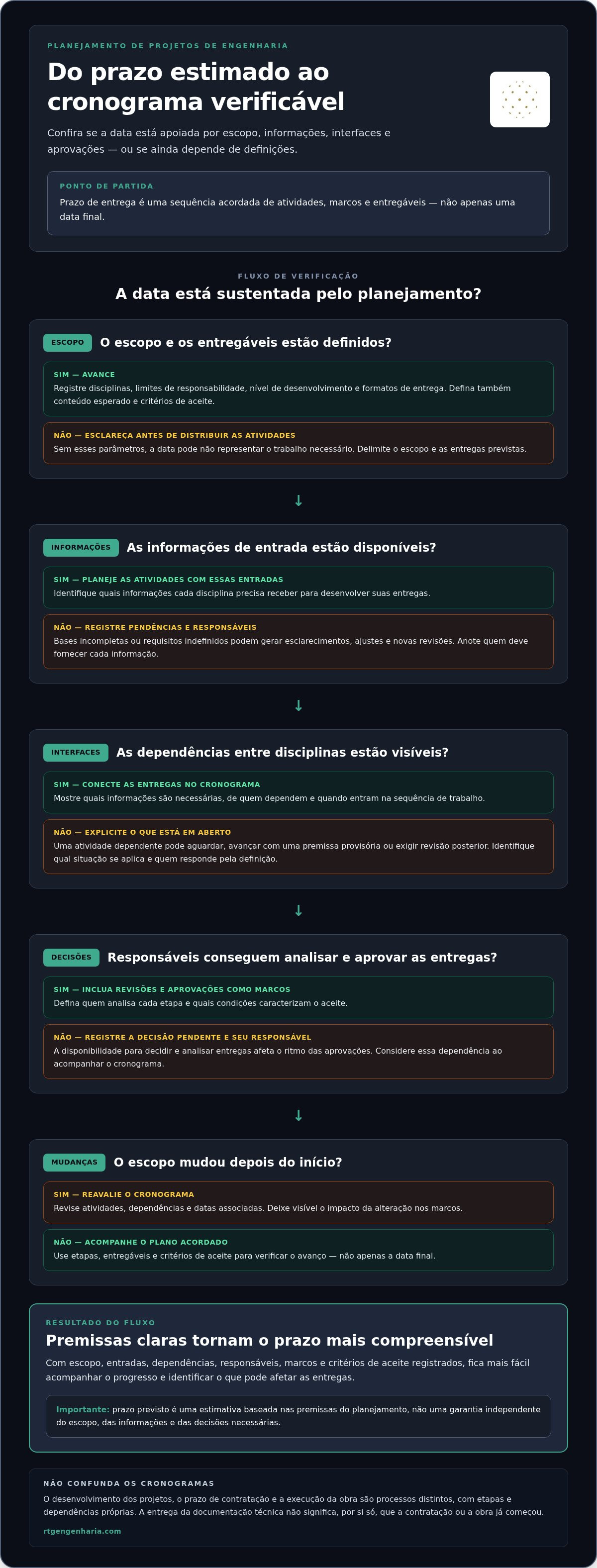

Dois cronogramas podem indicar a mesma data final e, ainda assim, oferecer níveis diferentes de controle. Para avaliar se uma previsão é consistente, observe como o trabalho está organizado: há apenas uma data de conclusão ou existem entregas intermediárias, responsáveis definidos e dependências registradas? Essa diferença determina a visibilidade sobre o avanço e a capacidade de localizar desvios antes que afetem a entrega final.

Cronograma por data final ou por entregas verificáveis?

Uma data isolada facilita a leitura, mas não mostra quais atividades precisam ser concluídas para alcançá-la. Um cronograma estruturado por marcos permite acompanhar etapas, analisar entregáveis e identificar onde uma pendência está bloqueando o trabalho. O formato deve refletir o escopo, a complexidade técnica e a governança acordada para o projeto. Não existe uma abordagem única que sirva para todos os casos.

Critério Planejamento pela data final Planejamento por marcos e dependências
Visibilidade Concentra o acompanhamento na previsão de conclusão. Mostra o avanço por etapa e as entregas pendentes.
Coordenação Interfaces entre disciplinas podem ficar pouco explícitas. Registra relações entre atividades e responsáveis.
Pontos de controle Há menos referências para avaliar o progresso no percurso. Marcos e critérios de aceite permitem verificar cada entrega.
Riscos Desvios podem aparecer apenas perto da data final. Pendências e impactos potenciais ficam mais visíveis durante o desenvolvimento.

O que avaliar ao comparar cronogramas de engenharia?

Antes de comparar durações, verifique se os cronogramas consideram escopos equivalentes. Confira as disciplinas e os entregáveis incluídos, as premissas de partida, os ciclos de revisão e as dependências de informação. Uma previsão que não inclui coordenação ou validação pode parecer mais curta, mas não necessariamente representa o mesmo conjunto de atividades.

Observe também como o processo registra decisões, pendências e mudanças e como seus impactos aparecem nas datas. Marcos intermediários ajudam a apontar onde ocorreu um desvio e quais entregas dependem da sua resolução. Isso torna o acompanhamento mais útil do que comparar apenas durações totais.

Em projetos multidisciplinares, o BIM pode apoiar a integração de informações e a análise de interferências entre modelos. A compatibilização contribui para identificar conflitos que poderiam demandar revisões posteriores, mas não substitui as decisões dos responsáveis nem o gerenciamento das atividades e dependências. Consulte também o conteúdo sobre compatibilização de projetos BIM. Assim, o prazo de entrega de projetos de engenharia pode ser avaliado tanto pela previsão quanto pela estrutura que sustenta cada marco.

Prazo de entrega de projetos de engenharia

Como planejar e acompanhar o prazo de entrega de projetos de engenharia

Um cronograma técnico útil precisa orientar o trabalho e facilitar decisões durante o desenvolvimento, não apenas registrar uma data de conclusão. Para isso, cada etapa deve indicar o que precisa acontecer, quem responde pela atividade, quais informações são necessárias e como o resultado será verificado. A sequência abaixo transforma essas definições em uma rotina de planejamento e acompanhamento.

Etapas para montar um cronograma técnico coerente

  1. Consolidar o escopo e as premissas. Reúna as disciplinas contratadas, os requisitos, as informações disponíveis e as pendências que podem afetar o início das atividades. Registre também os limites de responsabilidade e o nível de detalhamento esperado.
  2. Organizar atividades e entregas. Divida o trabalho em etapas acompanháveis, incluindo elaboração técnica, coordenação entre disciplinas, revisões e validações. Para cada etapa, identifique as informações de entrada necessárias e o entregável correspondente.
  3. Definir responsáveis e dependências. Associe cada atividade a um responsável e indique quais entregas ou decisões precisam ocorrer antes do avanço. Por exemplo, uma revisão de instalações pode depender de definições anteriores de arquitetura ou estrutura.
  4. Estabelecer marcos e critérios de aceite. Determine como cada entrega será avaliada, quem participará da análise e quais aprovações permitem avançar. Critérios claros ajudam a distinguir uma entrega submetida para revisão de uma etapa efetivamente aceita.

Essa estrutura dá contexto às datas. Se uma informação necessária não estiver disponível, o cronograma pode mostrar quais atividades estão bloqueadas e quais conseguem prosseguir sem assumir dados ainda não validados.

Acompanhamento, revisões e controle de mudanças

Durante o desenvolvimento, compare o avanço planejado com evidências associadas aos entregáveis, como documentos emitidos, revisões concluídas e aprovações registradas. Acompanhar apenas uma porcentagem geral pode ocultar pendências críticas. Vincular o progresso a resultados verificáveis torna o diagnóstico mais preciso.

Para cada pendência ou solicitação de alteração, registre a descrição, o responsável, a causa, a data de identificação e o impacto potencial nas atividades relacionadas. Diferencie os ajustes necessários para concluir o escopo acordado das mudanças que ampliam ou modificam esse escopo. Quando uma decisão alterar uma dependência, atualize a projeção dos marcos afetados e comunique a mudança aos responsáveis envolvidos.

A comunicação recorrente entre cliente e equipes projetistas sustenta esse controle. Reuniões de acompanhamento e registros compartilhados devem esclarecer decisões em aberto, aprovações necessárias e próximos passos, sem ocultar desvios nem manter datas desatualizadas. O gerenciamento integrado de projetos BIM pode apoiar a coordenação de equipes, fluxos de informação e prazos. Para organizar esse acompanhamento, conheça o gerenciamento de projetos BIM.

Como a gestão de projetos BIM contribui para entregas mais previsíveis

A previsibilidade depende de integrar o desenvolvimento técnico à coordenação das informações e responsabilidades. Em projetos multidisciplinares, modelos e documentos precisam evoluir de forma alinhada para que as equipes compreendam quais entregas estão em andamento, quais dependem de definições e onde há necessidade de revisão. O BIM oferece um ambiente para apoiar essa coordenação, mas não substitui a gestão do cronograma nem as decisões dos envolvidos.

Coordenação integrada para gerir marcos e dependências

A RTG Engenharia desenvolve projetos de engenharia em BIM, realiza compatibilização multidisciplinar e gerencia projetos para a construção civil. Essa atuação conecta a elaboração técnica ao acompanhamento de prazos e ao alinhamento entre clientes e equipes projetistas, organizando entregáveis, interfaces e informações necessárias para avançar.

Na prática, cada marco precisa estar relacionado às informações de entrada e aos responsáveis pelas decisões. Se uma definição de arquitetura influencia o desenvolvimento estrutural ou a distribuição de instalações, essa dependência deve estar visível no fluxo de trabalho. A análise de interferências entre disciplinas também pode revelar conflitos antes do início da construção, permitindo que as equipes avaliem ajustes enquanto o projeto ainda está em desenvolvimento.

Maior visibilidade ajuda a antecipar riscos e atualizar projeções, mas não assegura o cumprimento de qualquer data. O prazo de entrega de projetos de engenharia continua condicionado ao escopo, à disponibilidade de informações, às revisões e às decisões necessárias. O gerenciamento integrado torna esses fatores mais rastreáveis e ajuda a tratar seus efeitos com clareza.

Estruturar o próximo passo do projeto

Para iniciar o planejamento, alinhe os objetivos do empreendimento, o escopo, as disciplinas envolvidas e os entregáveis esperados. Em seguida, transforme essas necessidades em marcos verificáveis, atribua responsabilidades e registre as dependências entre atividades. Essa base permite acompanhar o desenvolvimento e comunicar alterações sem perder de vista as etapas afetadas.

O guia de gerenciamento de projetos de engenharia BIM pode complementar esse planejamento ao apresentar formas de coordenar informações, equipes e entregas ao longo do processo. Como próximo passo, conheça as soluções de engenharia e gerenciamento de projetos BIM da RTG Engenharia para estruturar a coordenação técnica conforme as necessidades do empreendimento.

Transforme o cronograma em uma ferramenta de gestão

Um prazo confiável começa com escopo e entregáveis definidos, mas também depende de informações disponíveis, decisões no momento adequado e coordenação entre disciplinas. Organizar o cronograma por marcos, responsáveis e critérios de aceite permite acompanhar o avanço e identificar dependências antes que se convertam em desvios difíceis de administrar.

Assim, o prazo de entrega de projetos de engenharia deixa de ser apenas uma data prevista e passa a refletir uma sequência de atividades monitoráveis. A gestão em BIM pode apoiar esse controle ao integrar informações, orientar a compatibilização e dar visibilidade às entregas, sem substituir o alinhamento contínuo entre as equipes.

A RTG Engenharia desenvolve projetos multidisciplinares em BIM e atua com compatibilização e gerenciamento de projetos para a construção civil. Para conhecer as soluções e avaliar como estruturar a coordenação técnica do seu empreendimento, conheça as soluções da RTG Engenharia em projetos e gerenciamento BIM.

Com premissas claras e acompanhamento consistente, sua equipe pode conduzir as entregas com mais controle e previsibilidade.

Perguntas frequentes sobre prazos de projetos de engenharia

Quanto tempo leva para entregar um projeto de engenharia?

A duração depende do escopo, da complexidade técnica, das disciplinas envolvidas e das informações disponíveis para iniciar o trabalho. Também influenciam o tempo necessário para revisar entregas, obter aprovações e tomar decisões durante o desenvolvimento. Por isso, uma estimativa útil considera as premissas específicas do projeto e se organiza por entregáveis e marcos, em vez de aplicar uma duração padrão a empreendimentos diferentes.

O que pode atrasar a entrega de um projeto de engenharia?

Informações incompletas, decisões pendentes, mudanças de escopo e dependências entre disciplinas podem deslocar atividades previstas no cronograma. Revisões sem critérios de aceite definidos também dificultam saber quando uma etapa está concluída. Para acompanhar esses fatores, registre informações de entrada, responsáveis, pendências e impactos das alterações. Atualize as datas projetadas quando as premissas mudarem, sem tratar uma estimativa inicial como garantia de entrega.

Como calcular o prazo de um projeto de engenharia?

Comece delimitando o escopo e os entregáveis. Depois, organize atividades, dependências, responsáveis e etapas de revisão e aprovação. Considere a complexidade técnica e o tempo necessário para receber informações de entrada e decisões previstas. Em seguida, estabeleça marcos verificáveis e acompanhe o avanço em relação ao planejado. Sem essas premissas, uma data final isolada oferece pouca visibilidade sobre riscos e atrasos.

O BIM reduz o prazo de entrega de projetos de engenharia?

O BIM pode apoiar a integração de informações, a coordenação entre disciplinas e a identificação de interferências durante o desenvolvimento. Esses recursos ajudam as equipes a analisar conflitos e organizar decisões, mas não eliminam revisões, dependências ou aprovações. A contribuição para o cronograma depende do escopo, da qualidade das informações e dos modelos, do fluxo de trabalho e do gerenciamento do projeto. BIM é um apoio à coordenação, não uma garantia de prazo.

Qual é a diferença entre prazo de projeto e prazo de obra?

O prazo de projeto corresponde ao desenvolvimento e à coordenação das entregas técnicas, incluindo as revisões e aprovações previstas no escopo. Já o prazo de obra se refere à execução física e envolve atividades, recursos e dependências próprios. Os cronogramas se relacionam, mas não são equivalentes: mudanças ou atrasos nos projetos podem afetar o planejamento da obra, sem que os dois prazos sejam iguais.

Como controlar mudanças no escopo sem perder o controle do cronograma?

Registre cada solicitação de mudança, sua justificativa, os entregáveis afetados e as dependências relacionadas. Antes de incorporá-la ao planejamento, avalie o impacto nas atividades e nos marcos. Mantenha decisões e responsáveis documentados e comunique a atualização às equipes envolvidas. Esse processo torna as consequências da alteração rastreáveis e ajuda a evitar que mudanças sejam tratadas como se não afetassem o prazo inicialmente previsto.

Quem deve acompanhar o prazo de entrega dos projetos de engenharia?

O acompanhamento envolve quem gerencia o projeto, as equipes responsáveis pelas disciplinas e o cliente, que fornece informações e decisões necessárias. As responsabilidades devem estar definidas no planejamento, junto às entregas e aprovações esperadas. Um fluxo de comunicação organizado ajuda a registrar pendências, verificar o avanço dos entregáveis e sinalizar impactos nas etapas dependentes. Assim, o controle não fica restrito à observação de uma única data final.
